荆门市中心城区给水专项规划(2013-2030)
时间:2013-10-25 19:33:55 来源:

   第一章 总

第一条 荆门市中心城区给水工程专项规划(以下简称本规划)是在荆门市中心城区进行城市给水工程规划、建设和管理的指导性文件。在该区从事城市给水工程规划、建设和管理的单位和个人均应执行本规划。

第二条 在本区范围内因城市建设和管理需要,编制各类控制性详细规划、修建性详细规划等相关规划时均应依据本规划。

第三条 规划依据

(一) 《中华人民共和国城乡规划法》(2008)

(二) 城市供水条例(中华人民共和国国务院令第158号)

(三) 《城市给水工程规划规范》(GB50282-98)

(四) 《生活饮用水卫生标准》(GB5749-2006)

(五) 《荆门市城市总体规划》(2013-2030)

(六) 《荆门市基础设施完善“十二五”规划》

(七) 《荆门市供水十二五规划》

(八) 国家、省、市相关法律法规、标准规范、政策文件等。

第四条 规划原则

(一) 坚持经济上可行、技术上合理的优化布局原则。结合现状建设情况,根据不同的最佳服务半径,在城区范围内均匀布置水厂、泵站等各类供水设施;市政供水管网按照总体规划确定的路网骨架,沿城市主要道路成环状布置,并将经过用水大户的管道布置为主干管。

(二) 坚持合理开发利用、节约水资源的原则。加强市政供水设施的规划和建设,遵循“充分利用漳河水源,合理利用汉江水资源”的原则进行水资源优化配置,逐步减少自备水源在供水总量中所占的比例,有效地遏止地下水超采现象,减少对水资源的浪费,保证城市的可持续发展。

开源与节流并举,在水厂扩能、增加供水规模的同时节约用水、提高工业用水重复利用率。城乡统筹原则。优化城乡人口、资源、空间布局结构,实现基本公共服务均等化,促进城乡协调发展。

(三) 贯彻相关法律、有效保护水源,确保源水水质安全。

(四) 坚持近、远期相结合的原则。给水规划的编制以荆门市新一轮总体规划为依据,并结合荆门市未来十年的发展方向做好统一的全面规划,在总体规划指导下正确处理好需要与可能、新建与改建的关系,做到统筹兼顾、合理规划、分期实施、突出重点,做到投资省、见效快。

(五) 合理规划城市供水管网,发挥管网的最佳输配水能力,以求经济运行,节约制水成本。

(六) 与城市发展的过程相协调,与城市的空间布局紧密结合,与现有相关规划有机衔接。

(七) 努力实施城乡一体化供水。提高城乡供水和工业用水可靠性,提高乡镇用水的质量。

第五条 规划年限

与荆门市城市总体规划(2013-2030年)一致,近期为2013~2015年,中期为2016~2020年,远期为2021~2030。

第六条 规划范围

与荆门市城市总体规划(2013-2030年)一致,本次规划范围为荆门市中心城区:由主城区和五个组团组成,总面积约273平方公里,建设面积140平方公里。主城区西、北以三环线为界,东至襄荆高速,南至官堰湖南路。五个组团分别为漳河组团、子陵组团、牌楼组团、麻城组团和团林组团。

第七条 规划内容

(一) 科学预测荆门市中心城区规划期内的需水量,合理确定近、中、远期城市水厂的供水规模。

(二) 对荆门市可供利用的水资源进行全面的、科学的评价,优化城市水厂供水水源方案。

(三) 合理确定近、中、远期给水工程规划方案。

(四) 城市供水管网的布局和改造规划。

(五) 提出各规划期内给水工程建设投资估算。

第八条 规划目标

(一) 按照城市空间发展方向科学进行给水规划,为“四个强市”战略提供保障。

(二) 系统优化近期、中期和远期给水工程规划方案。

(三) 为有关领导决策提供参考。

第九条 本规划自荆门市人民政府批准之日起执行,由市规划部门负责解释和实施。



 第二章 城市需水量预测及供水规模

第十条 城市需水量预测的原则和指导思想

(一) 城市自来水是在保证人民生活用水的前提下,考虑经济合理和可能性,尽量满足工业生产用水的需要。工业用水要本着节约用水的原则,生活用水和市政公共用水量指标随着城市规模扩大和现代化程度的提高有一定增长。

(二) 生活用水量根据人口增长和居民用水量标准进行预测。工业用水量按其性质、规模单独进行测算,与生活用水量无直接关系。城市消防用水量不计入总的用水规模,而在设计的储备调节容量中预以考虑。

(三) 鉴于本市工厂企业的自备水源和给水工程的设计供水能力较大,且具有安全可靠性和相对独立性,不纳入城市水厂给水管网系统。

第十一条 用水人口预测

主城区用水人口计算表

 项目 年份
2015年 2020年 2030年
城市总人口(万人) 60 78 100
供水普及率(%) 100 100 100
城市用水人口(万人) 60 78 100

第十二条 城市供水量预测

(一) 分类法城市管网用水量预测

项    目 单 位 2015年 2020年 2030年
主城区用水人口 万人 60 78 100
生活用水定额 升/人·日 250 300 350
生活用水量 万m3/d 15.0 23.4 35.0
城市管网工业用水量 万m3/d 7.8 13.7 27.15
城市管网生活、工业用水总量 万m3/d 22.8 37.1 62.15
辐射主城区周边工业园、及乡镇用水量(15%) 万m3/d 3.42 5.57 9.32
未预见用水及漏失量(10%) 万m3/d 2.62 4.27 7.15
城市管网总用水量 万m3/d 28.84 46.93 78.62

(二) 综合用水量指标法对预测用水量校核

项    目 单 位 2015年 2020年 2030年
主城区用水人口 万人 60 78 100
城市管网总用水量 万m3/d 28.84 46.93 78.62
综合用水量指标 万m3/万人·d 0.48 0.60 0.786

第十三条 城市水厂供水规模

  现状 2015年 2020年 2030年
城市水厂供水总规模(万m3/d) 20 30 50 80





第三章 水厂、加压站建设规划

第十四条 二水厂扩容

(一) 二水厂设计规模10万m3/日,占地3.33hm2(50亩),现有规模5万m3/日,主要服务高新技术产业园区及未来的漳河新区,由二水厂送水泵房送至响岭加压站后再送至这两个区域。目前经过响岭加压站加压后分145m、165m两个压力供水,中压区包括白石坡片区南部、掇刀石片区、高新区北片区,高压区为白石坡片区北部,主要为城南新区供水。

(二) 规划将二水厂近期规模扩大为10万m3/日。

1、二水厂取水方式不变,增加取水泵车一座,规模为5万m3/日。2、新建5万m3/日V型滤池一座。3、改造二水厂送水泵房,规模由5万m3/日扩大为10万m3/日。4、二水厂现有清水池(V=5000 m3)一座,由于现状水厂无预留地建设清水池,考虑在响岭加压站建设一座V=5000 m3调节水池。

(三) 响岭加压站扩容。

响岭加压站现有土建规模10万m3/日,现有供水规模5万m3/日,设备3万m3/日中压(0.2MPa)、2万m3/日高压(0.5MPa),加药间一座(设备5.0万m3/日),清水池一座V=5000 m3。规划新建一座5万m3/日的高压送水泵房,同时新建一座V=5000 m3清水池,加氯间增加设备达到10万m3/日规模。

第十五条 三水厂扩容

(一) 三水厂位于漳河新区凤凰片区,位于总干渠南侧掇刀石大桥附近,占地6.66hm2(100亩),原设计总规模20万m3/日,目前供水规模10万m3/日,主要负责东宝都市产业园区、化工循环产业园区供水。

(二) 规划近期将三水厂规模扩大为15万m3/日。

1、三水厂现状水源为漳河水库,取水方式为深井泵房、泵车取水。三水厂取水方式不变,增加5万m3/日取水泵车一座。2、增加铺设一趟从漳河取水泵房至三水厂DN1200源水管(规模中期备用)。3、新建20万m3/日网格絮凝池一座(中期备用)4、新建20万m3/日斜管沉淀池(中期备用)5、新建5万m3/日V型滤池一座。6、改造三水厂送水泵房,规模由10万m3/日扩大为15万m3/日。7、三水厂现有清水池(V=10000 m3)一座,规划新建一座V=10000 m3清水池(规模中期备用)。

(三) 规划中期将三水厂规模由15万m3/日为扩大20万m3/日,达到原设计规模。主要增加5万m3/日取水泵车一座、5万m3/日V型滤池一座、扩容送水泵房。

(四) 规划远期将三水厂规模在原设计规模基础上增加20万m3/日,由20万m3/日为扩大40万m3/日。规划在现有三水厂北侧、总干渠以南, 在现状6.67hm2(100亩) 用地基础上再征地6.67hm2(100亩)。

第十六条 新建四水厂

(一) 在漳河新区西外环附近规划新建四水厂,中期供水规模15万m3/日、远期规模25万m3/日,一级取水泵房设在漳河水库。规划四水厂远期用地面积8.0hm2(120亩),一级取水泵房远期用地面积5500m2(8.25亩)。

(二) 四水厂工艺流程

漳河水库源水 →一级深井泵房 → 源水管 →隔板絮凝池 →平流沉淀池 →V型滤池 → 清水池 → 二级送水泵房 → 用户

第十七条 水厂供水规模规划

  现状 近期 中期 远期
城市水厂总规模(万m3/d) 20 30 50 80
一水厂(万m3/d) 5 5 5 5
二水厂(万m3/d) 5 10 10 10
三水厂(万m3/d) 10 15 20 40
四水厂(万m3/d)     15 25

第十八条 加压站规划

(一) 扩容城北加压站

城北加压站位于城区北部泉口一路北侧,占地3217m2,设计供水规模2.0万m3/日,目前供水规模为1.0万m3/日,将三水厂125m常压水加压到145m,主要为北片区玉帝碑地势较高区域供水。随着加压站服务区域的不断开发建设,规划远期启动城北加压站二期工程,将供水规模增大到2.0万m3/日。

(二) 新建三三零加压站

三三零水泥厂位于城区西北部,近期计划对三三零整体搬迁,改建为居住区,规划远期居住人口8.71万人,同时考虑到三三零以北曾庙村用水及田家冲水库周边用地用水,规划在四干渠苏畈渡槽以北、泉口一路以北新建一座加压站,规划远期供水总规模5万m3/日,规划占地面积4000m2,近期供水规模2.5万m3/日, 将三水厂125m常压水加压到165m。

(三) 新建化工循环产业园加压站

化工循环产业园区西部阳光大道中段两侧用地地势较高,随着化工循环产业园不断开发建设,规划在阳光大道与阳光一路交叉口西侧新建一座加压站,规划远期供水规模2.0万m3/日,规划占地面积2500m2,近期供水规模1.0万m3/日, 将三水厂125m常压水加压到145m。



第四章 输配水管网规划

第十九条 给水管网布置原则

(一) 供水管网按照城市总体规划布置,管径按远期规模确定,工程实施近、远期结合,并留有适当发展余地。

(二) 输水管线布置时,力求管线最短,尽可能沿道路布置,为了保证供水安全,输水管不宜少于2根。

(三) 配水管网布置时,需保证用户有足够的水量和水压,正常工作或局部管网发生故障时,保证不间断供水。

(四) 供水干管尽可能穿越大的用水区,以减少配水支管的数量。

(五) 配水主干管除负担所在地区配水外,应与其它水厂配水主干管连接成环,保证供水安全性。

(六) 规划城区采用并联分区分级供水,管网以环状布置为主,辐射到周边村镇采用枝状网布置。管网建设应与水厂建设相协调,与道路同步实施,逐步扩大集中供水的范围。

(七) 管网布置原则上沿城市道路敷设,道路红线宽度大于等于50m时,宜道路两侧同时布置;道路红线宽度小于50m时,宜布置在道路的西(或北)侧人行道下或绿化带内,以利于管道的维修管理。

(八) 管道改造以管道老化、管径偏小以及管道漏损较严重且影响管道运行安全的为重点,确保输配水的安全。

(九) 管网的附属设施应安全可靠,以方便管网检修、维护,并当发生事故时,影响范围最小,提高供水安全性。

(十) 管材及配件应选用国家推荐使用的优质材料。小口径管道(DN100——DN300),宜选用PE及UPVC等优质塑料管;中等口径(DN300——DN1000)宜选用球墨铸铁管;大口径管道,宜选用预应力钢筋砼管;穿越障碍物及地质不良地段,宜选用钢管。并且规划期内出现优质新材料时,推荐采用新材料。

第二十条 源水管规划

(一) 近期:规划一趟从漳河水库取水泵房至三水厂DN1200源水管,满足三水厂近、中期扩容需求。

(二) 中期:规划一趟从漳河水库取水泵房至四水厂DN1500源水管,为四水厂一期建设提供源水。

(三) 远期:规划两趟从漳河水库取水泵房至三水厂DN1200源水管、一趟至四水厂DN1200源水管,满足三水厂、四水厂远期扩容需求。

第二十一条 给水管网规划

结合中心城区总体布局和给水管网布置原则,规划配水管网形成“四心——四片”的供水格局:四心:四大主力水厂:一水厂、二水厂、三水厂、四水厂。四片:四大供水区域——北部东宝都市产业园区、西部漳河新区、南部高新技术产业园区、东部化工循环产业园区。一水厂、三水厂主要服务北部东宝都市产业园区、东部化工循环产业园区、南部高新区南片区;二水厂、四水厂主要服务西部漳河新区、南部白石坡片区、掇刀石片区、高新区北片区。

(一) 一水厂、三水厂服务区域

一水厂、三水厂主要服务常压区,压力125m,局部高压,压力165m,主要供水范围包括:整个城区北部,含东宝都市片区、东宝工业片区,整个东部化工循环产业片区,及荆宜高速以南区域,即高新区南组团;除供主城区外,还向周边乡镇组团辐射,北至子陵组团、石桥驿镇,西至凯龙集团,东至牌楼组团,南到团林组团。该区域输配水干管规划如下:1、一水厂DN800输水干管沿海慧路向东与三水厂象山大道DN1200输水干管并网;2、三水厂共有三趟DN1200、两趟DN800输水干管;其中一趟DN1200干管沿白云大道向北——象山大道布置,一趟DN800干管沿白云大道向北——月亮湖大道布置,一趟DN1200干管沿关公大道——深圳大道——荆东大道、荆和大道布置,一趟DN800干管沿关公大道——阳光大道布置,为北部东宝都市片区、东宝工业片区、东部化工循环产业片区供水;一趟DN1200干管沿白云大道向南——跨过荆宜高速,为高新区南片区、团林组团供水。3、除输水干管外,主城区北部沿中天街、长宁大道、荆襄大道、五一路、新台东路、长兴大道、泉水大道、月亮湖大道、白庙路、兴化三路等布置DN800——DN600配水干管。4、高新区南片区沿官堰湖路、龙井大道等布置DN600配水干管。

(二) 二水厂、四水厂服务区域

二水厂、四水厂出水压力相同,管道并网,主要服务中压区,压力145m,局部高压,压力165m,主要向主城区西部、南部区域供水:包括行政中心片区、漳河片区、凤凰片区,白石坡片区、掇刀石片区、高新区北片区;同时还向周边组团辐射,向西辐射至漳河组团,向东辐射至麻城组团。该区域输配水干管规划如下:1、二水厂在漳河水库鹅公岛,主要通过响岭加压站向城南新区、行政中心片区、白石坡片区、掇刀石片区供水,一趟DN800输水干管沿荆山大道向北至漳河大道,一趟DN1000输水干管沿深圳大道、象山大道南段、培公大道南段、迎春大道布置。2、四水厂共有两趟DN1200、一趟DN800输水干管;一趟DN800干管沿双堰路布置,一趟DN1200干管沿仙杨路——尉迟恭路——荆西大道布置,一趟DN1200干管沿西外环——凤凰五路布置。3、主城区西部、南部区域沿漳河大道、杨柳路、荆西大道、龙井大道、清水源路、荆山二路、掇刀石大道、迎春大道、凤袁路、凤凰四路、凤凰五路等布置DN800——DN600配水干管。



第五章 输配水管网规划

第二十二条 近期水厂及加压站建设规划

近期中心城区供水规模由现有20万m3/日扩大为30万m3/日。

(一) 二水厂规模由5万m3/日扩大为10万m3/日。

(二) 三水厂规模由10万m3/日扩大为15万m3/日。

(三) 新建三三零加压站,近期启动三三零加压站一期建设,近期供水规模2.5万m3/日。

(四) 新建化工循环产业园加压站,近期启动化工循环产业园加压站一期建设,近期供水规模1.0万m3/日。

第二十三条 近期给水干管规划

(一) 从三水厂新建DN1200——DN800——DN600输水干管沿关公路、阳光大道、荆东大道引到化工循环产业片区、东宝工业片区。

(二) 沿兴化三路铺设DN600供水干管,为化工循环产业园组团配水。

(三) 沿泉水大道铺设DN800供水干管,将象山大道北段与荆东大道给水干管连通,为东宝工业园组团配水。

(四) 改造、新建白庙路DN600供水干管、五一路DN600供水干管。

(五) 从二水厂响岭加压站出来沿荆山大道规划DN800供水干管、沿漳河大道两侧规划DN600供水干管,为行政中心片区、漳河大道两侧供水。

(六) 完善漳河新区行政中心片区双喜大道东段、天山路、天鹅路、长荆大道、尉迟公路等DN400——DN300配水支管建设。

(七) 将已施工的象山大道南段DN800供水干管继续向东施工,与白云大道现状DN600干管对接,提高城区南部白石坡片区、掇刀石片区的供水能力与供水安全性。

(八) 沿龙井大道南段铺设DN600干管跨过荆宜高速,沿官堰湖路铺设DN600干管,为高新区南片区供水。

(九) 沿福耀一路、福耀二路铺设DN400供水管,为高新区北片配水。

第二十四条 中期水厂及加压站建设规划

中期中心城区供水规模在近期30万m3/日基础上扩大为50万m3日。

(一) 三水厂规模由15万m3/日扩大为20万m3/日。

(二) 启动四水厂一期建设,中期规模15万m3/日。

第二十五条 中期给水干管规划

(一) 沿果园三路铺设DN600供水干管,将长宁大道与荆东大道给水干管连通,为东宝工业园供水,提高东宝片区供水能力与安全性。

(二) 沿新台东路铺设DN600供水干管、配建长兴大道西段DN500供水干管,沿新台西路、新台二路铺设DN300供水支管,完善东宝工业园供水管网建设。

(三) 完善化工循环产业片区阳光一路、阳光二路、金花路DN300配水支管建设。

(四) 继续完善漳河新区行政中心片区蒙泉路、上马墩路、顺泉路、惠泉路等DN400——DN300配水支管建设。

(五) 沿仙杨路、双堰路、荆西大道、杨柳路铺设DN1200——DN800——DN600供水干管,为漳河新区漳河片区供水。

(六) 完善漳河新区漳河片区漳河大道西段、双喜一路、双喜二路、双喜三路等DN500——DN300配水支管建设。

(七) 沿掇刀石路、清水源路铺设DN600供水干管、贯通龙井大道全段铺设DN600供水干管;完善配套主城区南部白石坡片区、掇刀石片区、高新区北片区配水支管。

第二十六条 远期水厂及加压站建设规划

远期中心城区供水规模在中期50万m3/日基础上扩大为80万m3/日。

(一) 三水厂规模由20万m3/日扩大为40万m3/日。

(二) 启动四水厂二期建设,新增规模10万m3/日。

(三) 扩容城北加压站,启动二期工程,新增规模1.0万m3/日,将供水规模增大到2.0万m3/日。

(四) 扩容三三零加压站,远期启动二期工程,新增规模2.5万m3/日,将供水规模增大到5.0万m3/日。

(五) 扩容化工循环产业园加压站,远期二期工程,新增规模1.0万m3/日,将供水规模增大到2.0万m3/日。

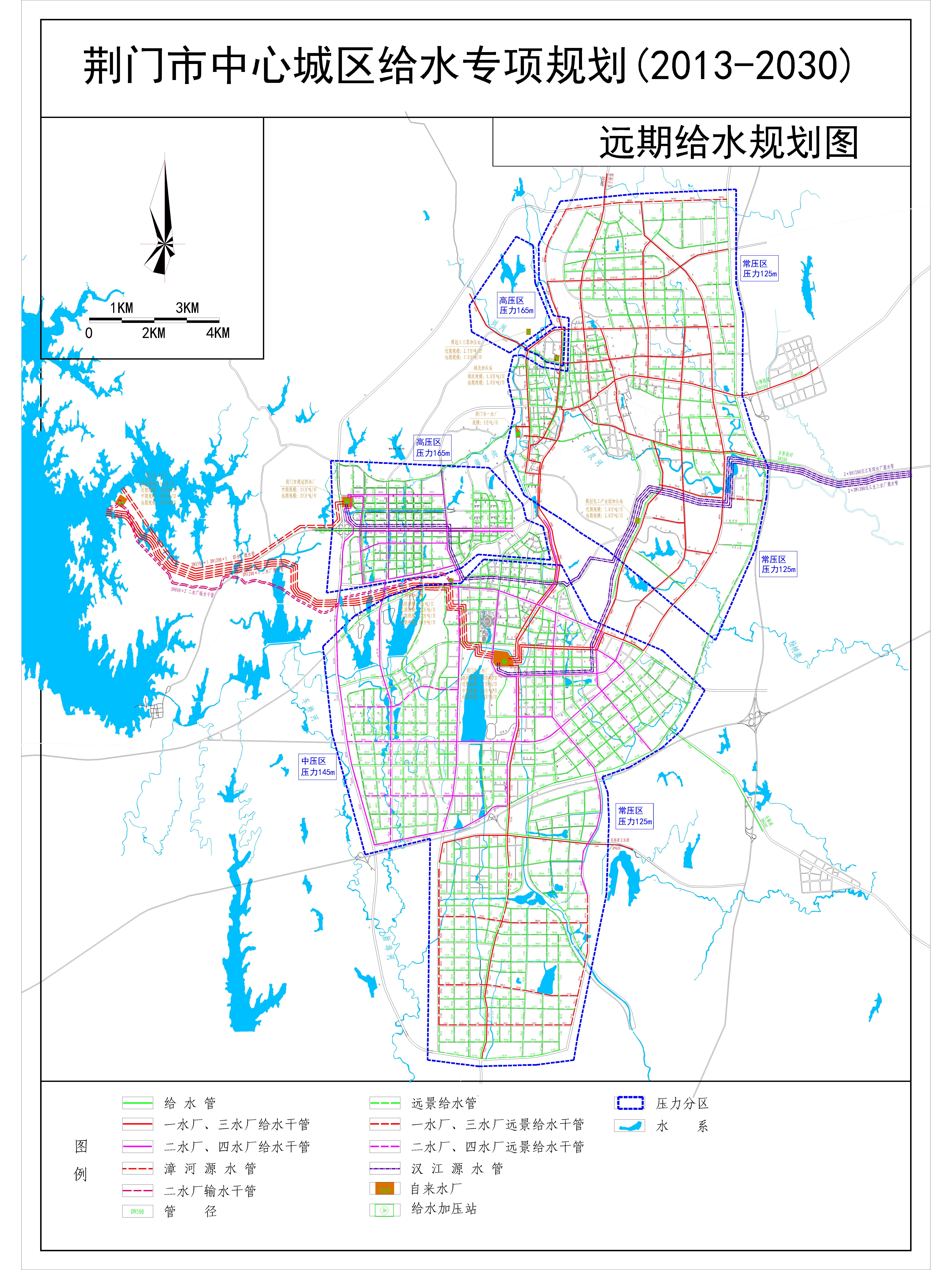

第二十七条 远期给水干管规划

(一) 三水厂扩容后,沿白云大道向南铺设DN1200输水干管,穿过荆宜高速后向高新区南片区、团林组团供水;沿白云大道向北铺设DN800供水干管,穿过铁路桥与东宝都市片区供水干管对接;沿关公路——阳光大道铺设DN800供水干管,与白庙路供水干管对接。

(二) 将长宁大道DN600供水干管在东宝工业园内向北延伸、沿新台东路、荆和大道北段铺设DN800——DN600供水干管。

(三) 沿尉迟恭路铺设DN600干管,将荆山大道与荆西大道给水干管连通,为漳河片区供水。

(四) 四水厂扩容后沿西外环、凤凰五路、207国道(白云大道)铺设DN1200干管,为漳河新区凤凰片区供水,同时加强高新区供水能力。

(五) 沿荆西大道、荆山二路、凤袁路、凤凰四路等铺设DN1200——DN800——DN600干管, 为西部漳河新区预留发展用地、南部高新技术产业园区预留发展用地供水。

(六) 完善配套各片区配水支管。

  (七) 敷设主城区周边各乡镇组团供水管。
